Строим каркасные бани
и купели и чаны в Санкт-Петербурге и ЛО
за 28 дней под ключ
Одна цена по договору с гарантией качества и сроком службы более 100 лет по технологии тёплого каркаса с фольгой
Средний рейтинг
На Яндекс и Авито
4.8
М.О. Талдом, ул. Советская, дом 22
Каркасные бани под ключ
По будням с 9:00 по 18:00
20
лет в сфере строительства
Цены
зафиксированы по договору
147
объектов выполнено в Санкт-Петербурге и ЛО
03 Качество
Даем гарантию 5 лет. Контролируем качество по 85 параметрам
01 Удобство
Бесплатно разработаем планировку бани с учетом вашего бюджета и пожеланий
02 Гарантии
Фиксируем сроки и стоимость в договоре. Цена не изменится в процессе
Каркасные банипод ключ
Москва и СПб
+7 (499) 638-28-40По будням с 9:00 по 18:00
М.О. Талдом, ул.
Советская, дом 22
TelegramMax
Каркасные банипод ключЗаказать звонок
Главная / Блог / Что нужно на участке до приезда бригады

Что нужно на участке до приезда бригады

15 августа 202610 мин чтения

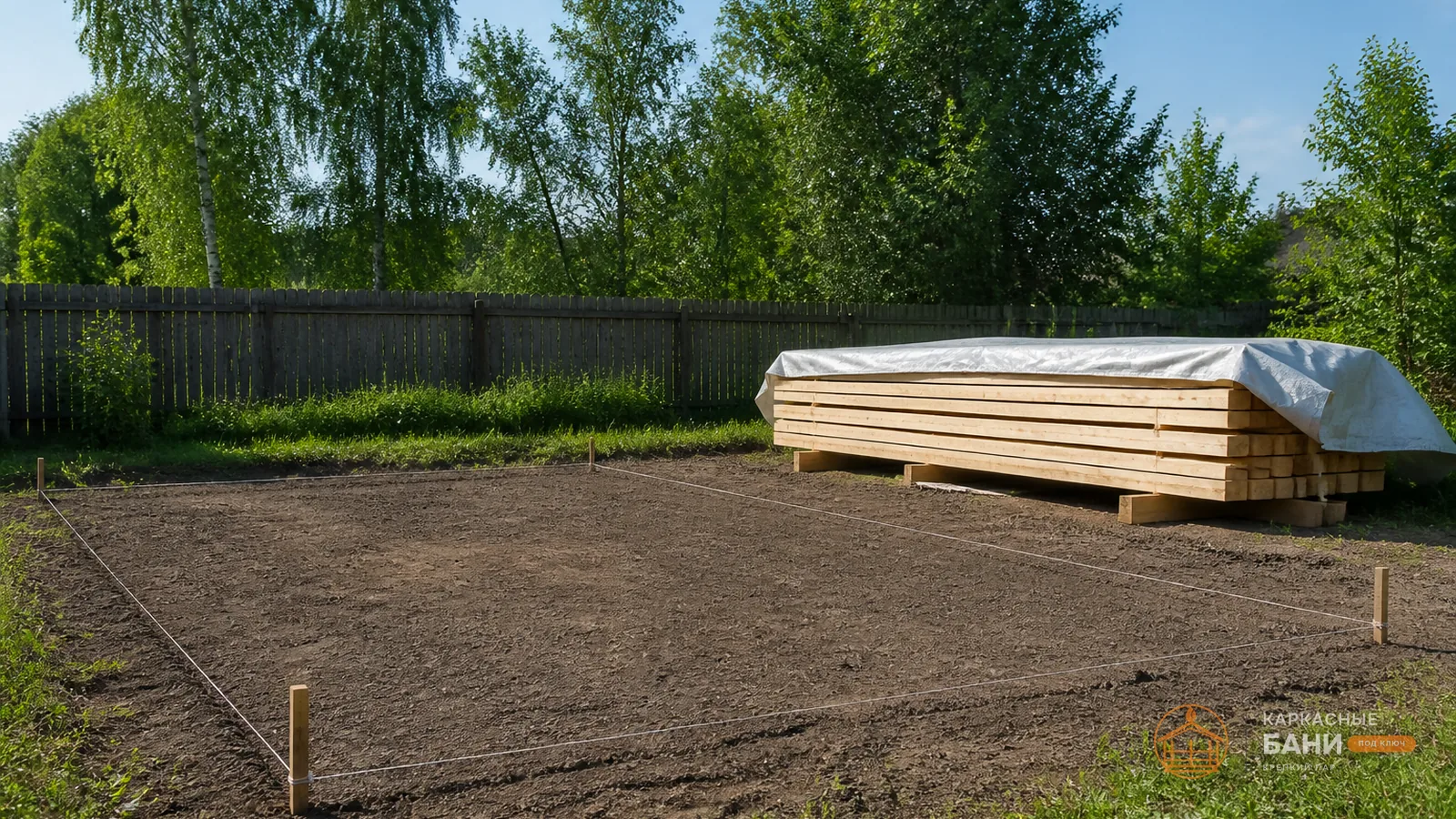

Размеченное пятно застройки и подъезд для манипулятора на участке
Геннадий Болкусов, основатель «Крепкий пар»Константин Шагин, основатель «Крепкий пар»
Геннадий Болкусов × Константин Шагин
Основатели «Крепкий пар» · 20 лет практики, 147 объектов в Москве, МО, Санкт-Петербурге и ЛО

Срок «28 дней» считается от дня, когда бригада заехала и начала работать. Всё, что мешает заехать, добавляется к этому сроку сверху — и почти всегда это мелочи, которые решаются за неделю до старта: не убранная теплица, ворота на десять сантиметров уже машины, отсутствие розетки. Вот полный список того, что стоит подготовить.

Короткий список

ЧтоЗачемКогда
Подъезд для машиныПривезти материал и техникуЗа неделю до старта
Пятно застройкиРазметить и освободить местоДо приезда бригады
Электричество 220 ВИнструмент, освещениеДо первого дня
Площадка под материалыСложить пиломатериал сухимДо первого дня
ВодаБытовые нужды, замесыЖелательно
Согласование с соседямиЗаезд техники, отступыЗаранее
Туалет и место для отдыхаБригада работает весь деньЖелательно

Дальше по каждому пункту — что именно проверить и какие цифры важны.

Подъезд: главный пункт

Материал привозят одной-двумя машинами, чаще всего манипулятором с краном. Ему нужно не просто проехать, а встать рядом с пятном застройки и разгрузиться стрелой. Проверьте три вещи:

  • Ширина ворот и проезда — 3 м и больше, с учётом зеркал;
  • Высота — провода, ветки, арка над въездом: 4 м свободной высоты;
  • Грунт — после дождя тяжёлая машина садится на целине; если подъезд по мягкому грунту, нужны плиты, щебень или сухая погода;
  • Радиус разворота — узкая улица в СНТ иногда не даёт развернуться вообще;
  • Расстояние от места разгрузки до пятна — больше 20 м означает ручной перенос и потерянный день.

Если машина не проходит физически, это решаемо: материал переносят вручную или разгружают у ворот. Но это оплачиваемое время и лишний день-два в графике, поэтому лучше знать заранее и заложить в план. Сроки по этапам мы разбирали в статье о том, из чего складываются 28 дней.

Пятно застройки: разметить и освободить

На месте будущей бани не должно остаться ничего: старых грядок, теплиц, куч, дров, детских горок. Плюс рабочая зона по периметру — минимум полтора-два метра со всех сторон, чтобы собирать каркас и обходить постройку с лесами.

Отдельно про отступы. Место выбирается не там, где красиво, а с учётом норм: от границы участка, от дома, от колодца и от построек соседа. Ошибка на этом шаге стоит дороже всего — сдвинуть готовую баню нельзя. Нормы, расстояния и типовые конфликты собраны в материале о том, где ставить баню на участке, и в разборе споров с соседями.

Проверьте, не проходят ли под пятном застройки кабель, водопровод или дренаж. Сваи заходят в грунт на 2–2,5 м, и повреждённая труба — это ваша авария, а не подрядчика.

Уклон и грунт

Ровное место — идеал, но не обязательное условие: свайный фундамент позволяет вывести горизонт на участке с перепадом. Важно знать про перепад заранее, потому что от него зависят длина свай и объём работ, а значит, смета. Если перепад больше полуметра на длину бани, скажите об этом на замере — как считается такой участок, разобрано отдельно.

Про грунт: заболоченное место, торф, насыпной грунт и высокие грунтовые воды влияют на выбор фундамента. Не нужно заказывать геологию ради бани, но полезно вспомнить, что происходит на участке весной и стоит ли вода в яме, если её выкопать. Как выбирают между сваями, лентой и плитой — в статье про фундамент.

Ещё одна вещь, о которой вспоминают поздно, — куда пойдёт вода с кровли. Баня даёт несколько кубометров стока за сезон, и если её поставить в низину без водоотвода, весной вокруг свай стоит лужа. Подумайте заранее, куда уходит вода с участка и не льёт ли скат соседу за забор: переделывать водосток после сдачи дороже, чем заложить сразу.

Электричество

Бригаде нужна обычная розетка 220 В с заземлением и защитой — на пиле, шуруповёртах и прожекторе набегает до 3–4 кВт. Розетка должна быть в пределах 30–50 м от пятна застройки, дальше нужен удлинитель большого сечения или генератор.

  • Розетка 220 В, автомат на 16 А и выше;
  • Уличное исполнение или защищённое от дождя место;
  • Если электричества нет вообще — генератор, это закладывается заранее;
  • Осенью и зимой нужен ещё и свет: рабочий день короткий;
  • Мощность 380 В не требуется.

Вода и бытовые условия

Вода на объекте нужна не для стройки — каркасная баня собирается «сухим» способом, — а для бытовых нужд. Достаточно бочки или водопровода с краном. Туалет, место, где можно поесть и укрыться от дождя, — не формальное требование, но на скорость работы влияет заметно.

Если участок далеко и бригада живёт на объекте, это обсуждается до договора: где ночуют, есть ли бытовка, кто её ставит. Такие вещи должны быть проговорены и записаны — вместе с остальными условиями по этапам и оплате, о чём мы писали в разборе договора.

Где сложить материал

Пиломатериал приезжает пачками и лежит на участке несколько дней. Ему нужна ровная площадка рядом с пятном застройки: подкладки, чтобы не лежал на земле, и укрывной материал от дождя. Мокрая доска — это не только неудобство, это будущие поводки и трещины в готовой стене.

  • Площадка 3×6 м рядом с местом сборки;
  • Подкладки под пачки — брусок, поддон, что угодно выше земли;
  • Плёнка или тент сверху, если стройка не в ясную неделю;
  • Место должно быть проездным для тачки;
  • Утеплитель и мембраны — только под навесом или в закрытом месте.

Что делаем мы, а что вы

ЗадачаКто
Разметка осей и вынос пятнаБригада
Расчистка места, вывоз старых построекЗаказчик
Завоз материала, разгрузкаМы
Подъезд и доступ на участокЗаказчик
Электричество на объектеЗаказчик
Фундамент, каркас, кровля, отделкаМы
Согласование с соседями и правлением СНТЗаказчик
Вывоз строительного мусораКак записано в договоре

Строчку про мусор проверяйте у любого подрядчика отдельно: она часто выпадает из сметы и всплывает в конце. Что ещё принято прятать в сметах и как это ловить — в отдельном разборе.

Если участок не готов

Три самых частых сценария и их цена в днях.

СитуацияЧто происходитЗадержка
Машина не заезжаетРазгрузка у ворот, перенос вручную1–2 дня
Пятно не расчищеноБригада расчищает или ждёт0,5–2 дня
Нет электричестваЖдём или везём генераторДо суток
Не решён вопрос с соседямиСтройка стоитНепредсказуемо
Раскисший подъезд веснойЖдём погодыДо недели

Зимой, кстати, с подъездом обычно проще, чем в межсезонье: мёрзлый грунт держит технику лучше апрельской грязи. Почему зимняя стройка каркасной бани — нормальная история, мы объясняли отдельно.

Кто принимает материал

Машина приезжает по графику, и на участке в этот момент должен быть человек, который откроет ворота и распишется. Если вы работаете и приехать не можете, договоритесь заранее: кто встречает, у кого ключи, куда звонить водителю. Простой манипулятора — это деньги и сдвиг графика на день.

  • Проверить по накладной количество пачек и позиции;
  • Посмотреть, не мокрый ли пиломатериал и цела ли упаковка мембран;
  • Указать место разгрузки заранее — переносить пачки потом некому;
  • Сфотографировать разгрузку: это снимает половину будущих споров;
  • Не подписывать «всё в порядке», не выйдя на участок.

Если вы в принципе не бываете на участке в будни, скажите об этом на замере — график сдвигается на выходные или организуется приём без вас, но это надо согласовать письменно, а не по памяти.

Если баню привозят готовым модулем

Часть проектов — узкие модули — собирается в цеху и приезжает на участок почти готовой коробкой. Требования к участку тогда другие и заметно жёстче: нужен не просто подъезд, а траектория для длинномера и место, где кран сможет встать и опустить модуль на сваи.

  • Длина автопоезда — до 14 м, ему нужен прямой участок для маневра;
  • Кран работает не над проводами: линия электропередачи над участком — стоп-фактор;
  • Опоры крана требуют твёрдой площадки, весной это отдельная задача;
  • Свайное поле к приезду модуля уже готово и выверено по уровню;
  • Деревья по траектории подъёма подрезают заранее.

Всё это оценивается на замере: мы смотрим не только место под баню, но и дорогу к нему. Если траектория не проходит, проект собирается на месте по обычной технологии — сроки чуть длиннее, результат тот же.

СНТ, правление и соседи

В садовых товариществах бывают собственные правила: часы работы техники, запрет на въезд тяжёлых машин в определённые дни, залог за испорченную дорогу. Это не законы, но конфликт с правлением способен остановить стройку вернее любого дождя. Узнайте правила заранее и предупредите председателя о датах.

С соседями стоит проговорить две вещи: заезд техники, если он частично идёт по их земле, и место бани относительно границы. Претензии, предъявленные после стройки, решаются в разы тяжелее вопроса, заданного до неё.

Сезон: когда участок готовить сложнее

СезонЧто с участкомНа что заложить время
ЗимаГрунт мёрзлый, подъезд твёрдыйЧистка снега на пятне и на проезде
ВеснаРаспутица, техника садитсяПлиты или щебень на подъезд
ЛетоИдеальноНичего особенного
ОсеньДожди, короткий деньУкрытие материала, свет на объекте

Самый неудобный месяц — апрель, самый удобный после лета — февраль. Это ровно обратно тому, что подсказывает интуиция.

Что происходит в первый день

Чтобы понимать, к чему готовиться: бригада приезжает утром, выносит оси и пятно, проверяет диагонали и уровень, размечает точки свай. К обеду обычно закручены первые сваи, к вечеру — всё поле и обвязка. Вам на этом этапе нужно быть на связи и, желательно, на участке: подтвердить, что баня стоит именно там и именно так, как вы себе представляли.

Разворот готовой постройки на 90 градусов после монтажа свай — это переделка фундамента, поэтому пятнадцать минут вашего внимания в первый день стоят дороже, чем весь остальной контроль.

Чек-лист за неделю до старта

  1. Проехать своим автомобилем маршрут до ворот и оценить узкие места;
  2. Измерить ворота и проверить высоту проводов и веток;
  3. Освободить пятно застройки плюс два метра по периметру;
  4. Убедиться, что под пятном нет коммуникаций;
  5. Вывести розетку 220 В и проверить автомат;
  6. Подготовить площадку под материал и укрывной тент;
  7. Предупредить соседей и правление о заезде техники;
  8. Договориться, где бригада берёт воду и где ест.

Этот список мы отправляем каждому заказчику перед выездом — он экономит несколько дней и снимает почти все споры «а кто должен был». Если баню только выбираете, посмотрите проекты в каталоге: у каждого указаны габариты, а значит, сразу понятно, какое пятно нужно освободить и хватит ли места на участке.

Частые вопросы

Нужен ли заезд для крупной техники?

Нужен подъезд для манипулятора: ширина от 3 м, высота 4 м. Если он невозможен, материал переносят вручную — это плюс день-два.

Обязательно ли электричество на участке?

Практически да. Без него нужен генератор, и это обсуждается до начала работ.

Кто расчищает место под баню?

Заказчик. Бригада делает разметку и фундамент, а не вывоз старых построек и деревьев.

Нужна ли геология участка?

Для бани обычно нет. Достаточно знать про уклон, заболоченность и что было на этом месте раньше.

Можно ли строить, если участок не огорожен?

Можно. Но материал и инструмент остаются на объекте, поэтому вопрос сохранности стоит обсудить заранее.

Смотрите также

Каталог бань «Крепкий пар»24 проекта под ключ: от компактной 7 × 2,5 м до семейной 8 × 8 м с террасой. Планировки, размеры, фото и комплектация.Смотреть каталог
Посчитаем вашу баню по проекту и участку — выезд инженера бесплатный
Каркасные бани под ключ
По будням с 9:00 по 18:00
ИП Шагин Константин Николаевич
ИНН 507802929315
ОГРНИП 325508100386474
Центральный офис:
МО Талдом, ул. Советская, дом 22

© 2026. Все права защищены
Информация, представленная на сайте, не является публичной офертой.

Политика конфиденциальности
Согласие на обработку персональных данных
Каркасные бани в Москве и СПб
По будням с 9:00 по 18:00
ИП Шагин Константин Николаевич
ИНН 507802929315
ОГРНИП 325508100386474
М.О. Талдом, ул. Советская, дом 22
Работаем по МО +
в радиусе 300 км
© 2026. Все права защищены
Информация, представленная на сайте, не является публичной офертой.

Политика конфиденциальности
Согласие на обработку персональных данных
