Сколько строится каркасная баня: 28 дней по этапам


«Под ключ за 28 дней» звучит как маркетинг, пока не разложишь по дням. Разложим: ниже — реальный график, по которому мы работаем, с точками, где срок зависит не от нас.
График по этапам
| Этап | Дней | Что происходит |
|---|---|---|
| Подготовка и фундамент | 2–3 | Разметка, свайное поле, обвязка, узел слива |

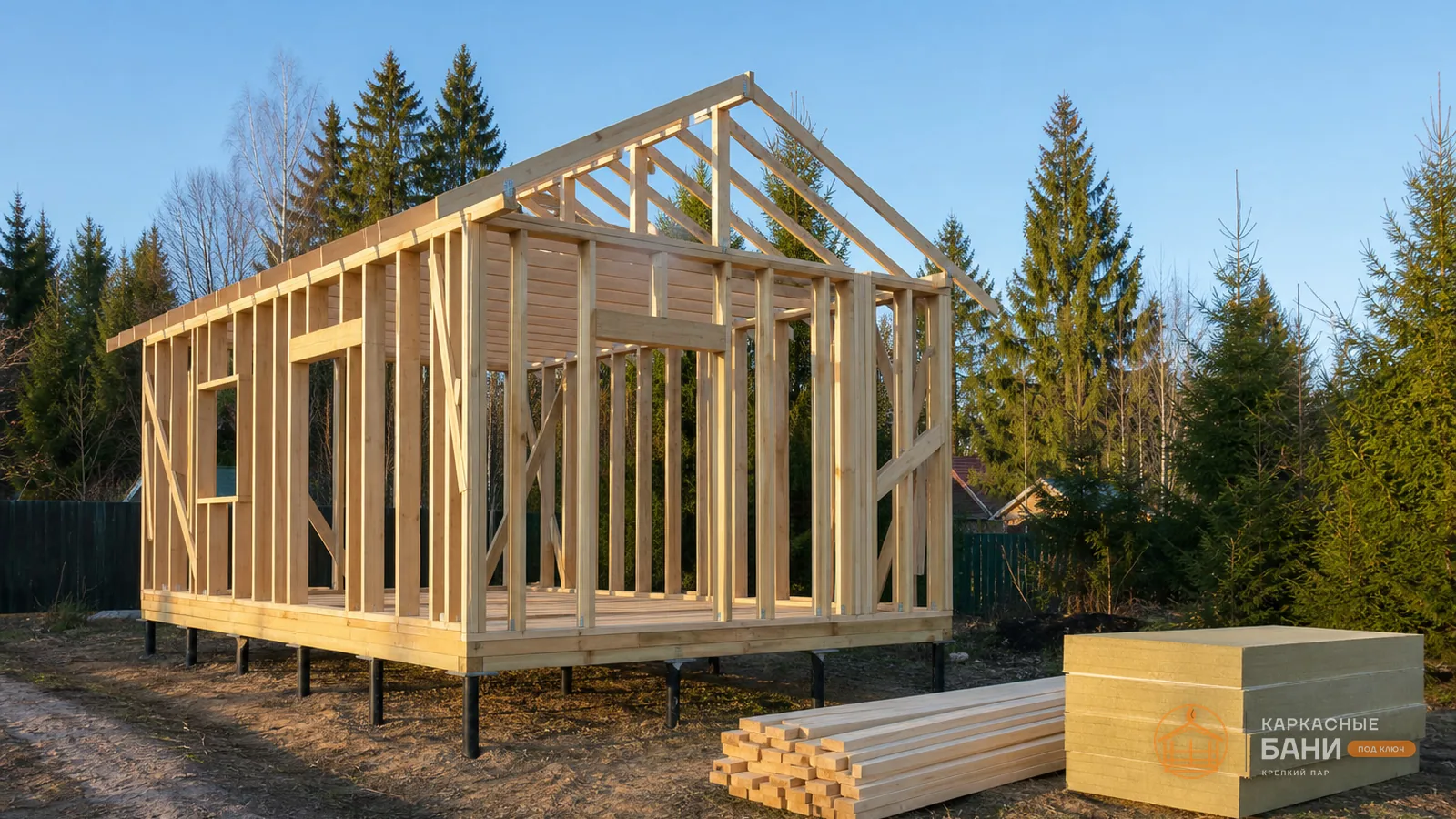

| Каркас и перекрытия | 4–5 | Стойки, лаги, перегородки, черновой пол |
| Кровля | 3–4 | Стропила, мембрана, вентзазор, покрытие, свесы |
| Контур и утепление | 4–5 | Базальт, ветрозащита, пароизоляция, фольга |
| Фасад и окна | 3–4 | Обшивка, окна, двери, водосток |
| Инженерия | 2–3 | Электрика, вода, слив, вентканалы |
| Отделка и печь | 5–7 | Обшивка, полки, плитка, печь, дымоход |
| Приёмка | 1 | Протопка, чек-лист, документы |
Итого 24–32 рабочих дня, в договоре фиксируем 28. Этапы частично идут параллельно: пока одна бригада делает фасад, вторая заводит инженерию.
Что происходит до выезда бригады
До первого дня на площадке проходит подготовка: замер, планировка, спецификация, договор и закупка материалов. Обычно это 10–14 дней, и это время не входит в 28 дней стройки — мы говорим о них отдельно, чтобы не было ощущения, что сроки «поехали».
Что может сдвинуть срок
- Изменения по ходу. Другая печь, лишнее окно, перенос перегородки — каждое изменение оформляется допсоглашением и почти всегда добавляет дни;
- Подъезд. Если техника не проходит и сваи закручиваются вручную, фундамент растягивается на день-два;
- Мороз ниже −20 °C. Темп падает, мы предупреждаем заранее;
- Задержка с вашей стороны. Не согласована планировка, нет электричества на площадке, не решён вопрос со сливом;
- Индивидуальные позиции. Нестандартное остекление или редкая печь иногда едут дольше, чем строится баня.
Что требуется от вас
- Согласовать планировку и спецификацию до выезда бригады.
- Обеспечить подъезд и место под разгрузку.
- Дать точку электричества на площадке (или предупредить, что её нет — привезём генератор).
- Решить вопрос со сливом: куда уходит вода.
- Быть на связи в дни, когда нужны быстрые решения по мелочам.
Почему нельзя просто ускорить
Каркасная баня строится быстро не потому, что бригада торопится, а потому что в технологии нет пауз: не надо ждать бетон, усадку и сушку штукатурки. Но и сжать 28 дней вдвое, поставив вторую бригаду, нельзя: этапы идут по очереди, кровля не делается до каркаса, отделка — до закрытия контура.
Реально ускоряет одно: готовые решения. Проект из каталога, стандартная печь, типовое остекление — материалы едут в срок, а не ждут производства.
Когда лучше начинать
Если хотите париться летом — заказывайте зимой. Каркасная баня строится круглый год, а зимой очередь короче: летом бригады расписаны на месяцы вперёд, и «28 дней стройки» начинаются не завтра, а через полтора месяца ожидания.
Частые вопросы
28 дней — это рабочие дни или календарные?
Рабочие. С учётом выходных это примерно 5–6 недель на площадке.
Можно ли построить быстрее?
Технически можно на простом проекте без нестандартных позиций. Но мы не обещаем то, что зависит от поставок и погоды.
Что делают в первый день?
Разметка пятна, вынос осей, закручивание свай. К вечеру первого-второго дня фундамент обычно готов.
Нужно ли мне быть на площадке каждый день?
Нет. Достаточно быть на связи и приехать на ключевые точки: закрытие контура, начало отделки и приёмка.
